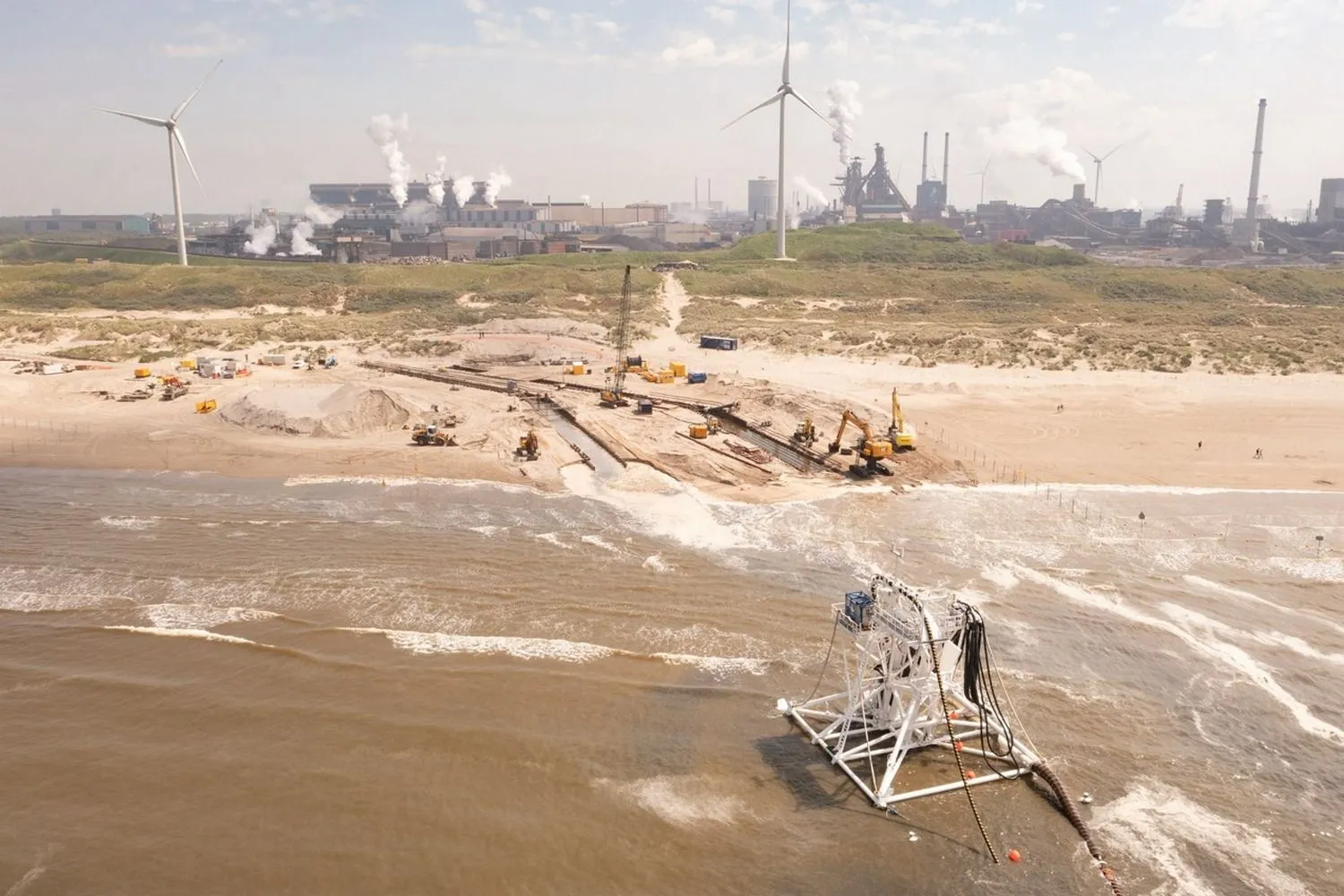

De werkzaamheden op het strand van Velsen-Noord in juni 2024
WIJK AAN ZEE – Volgend jaar wordt het derde en laatste 700
megawatt windpark voor de kust van Noord-Holland door TenneT aangesloten.
Inmiddels zijn de werkzaamheden op land door de netbeheerder afgerond in de
regio IJmond. Met de plaatsing van het nieuwe beeld in het Beeldenpark ‘Een Zee
van Staal’ in Wijk aan Zee is de overdracht van het laatste werkterrein vorige
week vrijdag op bijzondere wijze gemarkeerd.
Vier jaar na de eerste ondergrondse boringen vanaf het
Landgoed Westerhout in Beverwijk zit het project voor de aansluiting van de
offshore windparken Hollandse Kust (noord), (west Alpha) en (west Beta) erop.
Dat wil zeggen op land. Vanaf zestien werkterreinen in Heemskerk, Beverwijk en
Velsen zijn de elektriciteitskabels op een diepte van gemiddeld 30 meter
geïnstalleerd. Daarnaast is in de afgelopen jaren het transformatorstation aan
de Zeestraat in Wijk aan Zee gebouwd, waar de stroom van zee naar de juiste
hoogspanning wordt gebracht.
Laatste overdracht
Alle werkterreinen zijn hersteld en weer overgedragen aan de
grondeigenaren. Met de onthulling van het beeld Sowing the seeds van Alphons
ter Avest in ‘Een Zee van Staal’ werd de overdracht van het laatste werkterrein
samen met het 25-jarig jubileum van het Beeldenpark op feestelijke wijze
gevierd. “Daarmee zijn de zichtbare werkzaamheden op land voor de omgeving
afgerond”, aldus projectdirecteur Jaap Nijland namens TenneT.
TenneT

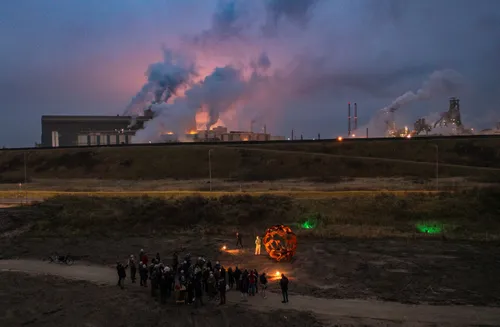

Het werkterrein na teruggave aan het Beeldenpark in december 2024
Verder op zee
Nijland: “In 2025 installeren we de bovenbouw van het
stopcontact op zee op het onderstel dat al op 53 kilometer voor de kust van
Egmond aan Zee staat. Daarna testen we de kabelverbinding en de diverse
systemen.” De derde en laatste aansluiting is eind 2025 gereed, waarna
exploitant RWE het windmolenpark Oranjewind kan aansluiten op het landelijke
hoogspanningsnet.
Goede samenwerking
Als projectdirecteur kijkt Nijland met tevredenheid terug.
“Als team willen we alle betrokkenen bedanken voor het geduld en de fijne
samenwerking tijdens de werkzaamheden. We beseffen dat ons werk invloed had op
de omgeving en waarderen het enorm dat we goed met elkaar konden overleggen
wanneer dat nodig was. Dankzij de reacties, aandachtspunten en suggesties
hebben we de werkzaamheden – van boren onder de duinen tot het intrekken van de
elektriciteitskabels – in goede samenspraak kunnen uitvoeren.”
TenneT
Het werkterrein het Beeldenpark in september 2024
Informatiecentrum
Ook al zitten de werkzaamheden erop in de regio, als goede
buur wil TenneT volgens Nijland de komende tijd graag nog in contact blijven.
”Zo blijft ons Informatiecentrum aan de Zeestraat 250 im Wijk aan Zee nog tot
en met eind juli 2025 op afspraak open voor bezoek. Voor vragen of het maken
van een afspraak neemt u contact op met omgevingsmanager Richard Koenders via
[email protected] of tel. 06-22954722. Na juli 2025 is het
Informatiecentrum voorgoed gesloten en nemen onze collega’s van het dagelijkse
beheer van TenneT het over.”
TenneT
Het strand na afloop van de werkzaamheden in augustus 2024
